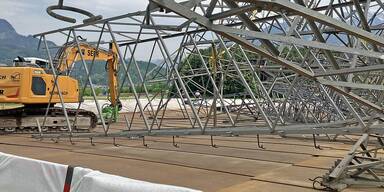

Im gesamten Land Salzburg läuft derzeit der Abbau alter Hochspannungsmasten. 678 Masten werden bis 2026 entfernt – auch im Hochgebirge, wo der schwierigste Teil des Projekts im Sommer beginnt.
Bis 2026 werden in Salzburg 678 alte Hochspannungsmasten entfernt. Der Rückbau betrifft ausgediente 220- und 110-kV-Leitungen zwischen Kaprun und Seekirchen, die durch die neue 380-kV-Leitung ersetzt wurden. Besonders fordernd ist das Gelände: In Talnähe wie auch im alpinen Bereich müssen Arbeiter unter schwierigen Bedingungen arbeiten.
140 Masten sind abgetragen

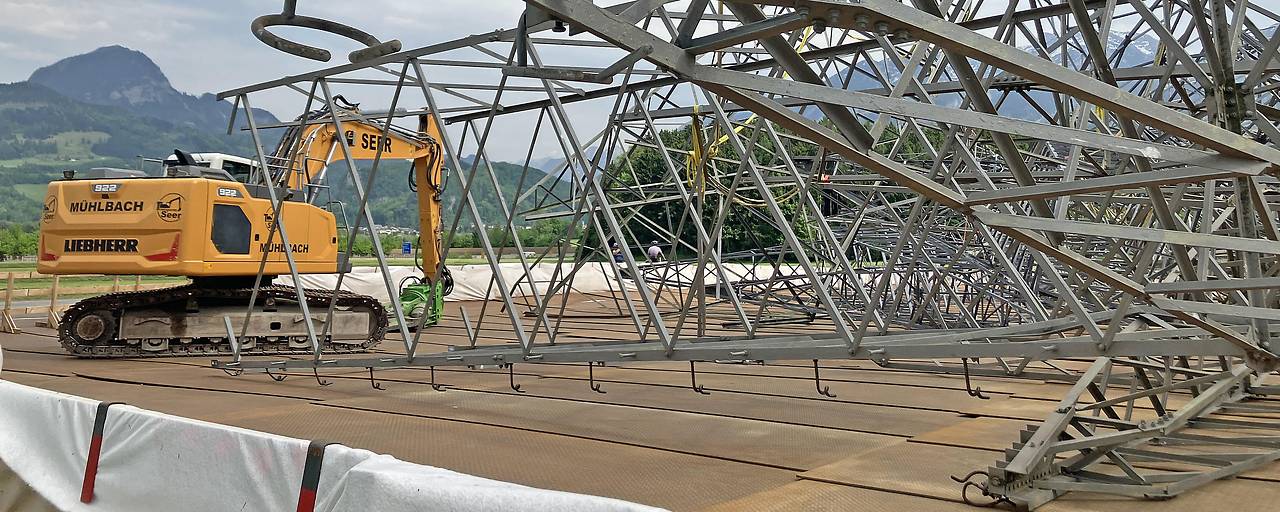

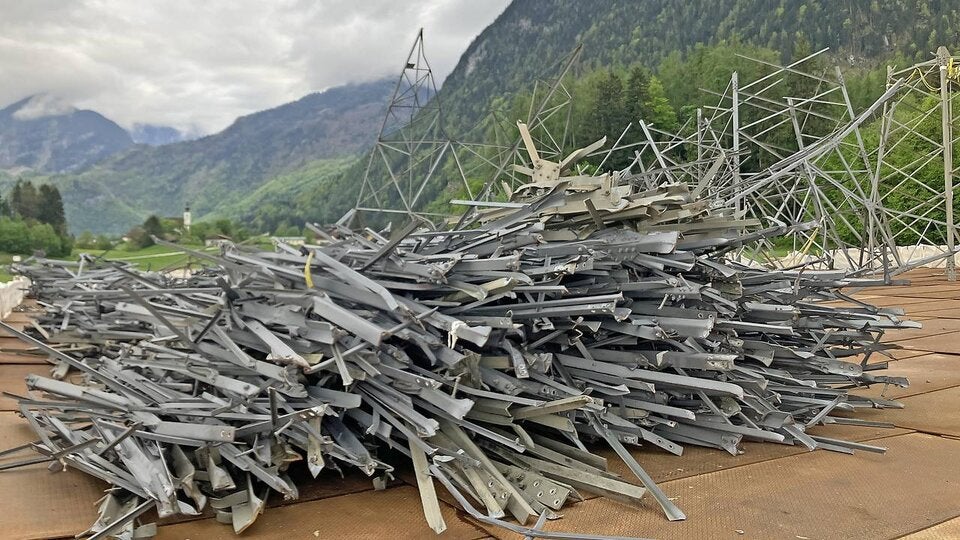

Bisher wurden 140 Masten abgetragen, weitere 200 werden aktuell mit Schneidwerkzeug zerlegt und per Superpuma-Hubschrauber zu Lagerplätzen im Salzachtal geflogen. Dort erfolgt die Zerkleinerung mit Hydraulikscheren, bevor das Metall in die Stahlindustrie geht. Der heikelste Abschnitt folgt im Juli im Hagengebirge, wo der Rückbau samt Betonfundamenten besonders aufwendig wird. Auch dort wird jedes Teilstück präzise demontiert und abtransportiert.
