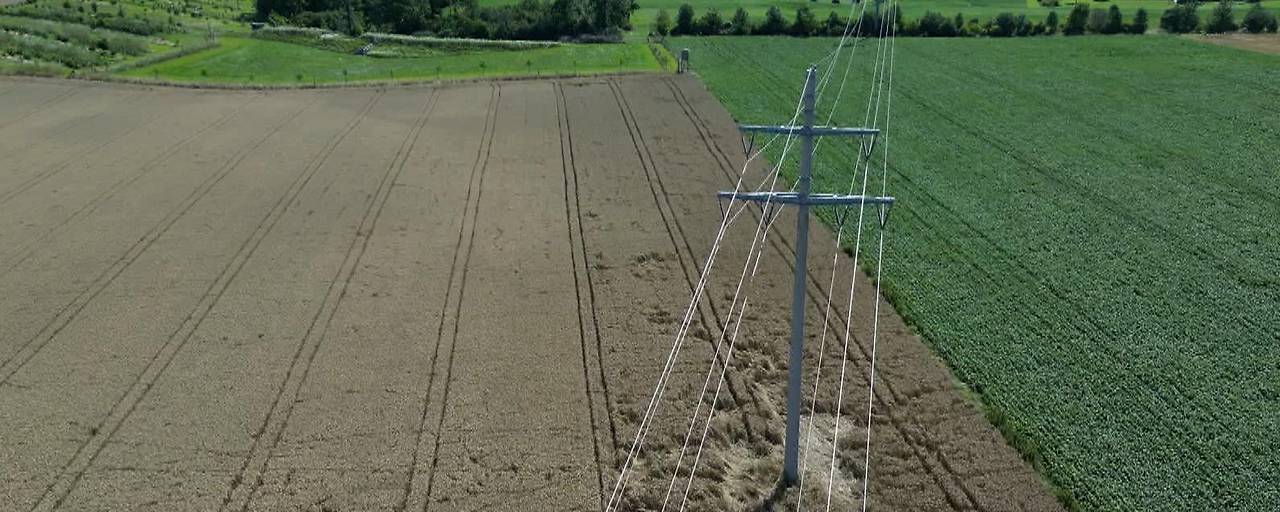

Bis 2027
110-kV-Leitung lässt weiter auf sich warten
OÖ. Das umstrittene Stromleitungsprojekt im Mühlviertel verzögert sich um Jahre. Geplant sind 170 Masten und ein neues Umspannwerk in Bad Leonfelden, doch Widerstand aus der Bevölkerung und ausständige Umweltprüfungen blockieren den Fortschritt. Statt des erwarteten Bescheids im Juli kommt dieser wohl erst im Herbst – mit Einsprüchen ist zu rechnen.
Sprecher Wolfgang Denk rechnet mit einer Verzögerung von bis zu sieben Jahren. Gegner kritisieren massive Eingriffe in die Natur. Die Umweltrechtsexpertin Erika Wagner warnt jedoch vor der Beschneidung von Klagerechten. Das Projekt könnte 2027, mitten im Wahljahr, politisch besonders brisant werden – bei Gesamtkosten von über 70 Millionen Euro.
OE24 TV Live-Stream
OE24 TV Live-Stream
Fehler im Artikel gefunden?Jetzt melden
